Baustellen
Wo wird unser Netz erweitert? Welche Änderungen müssen beachtet werden? Wann finden in welchem Gebiet Baumaßnahmen statt? Wir als Stadtwerke sind stetig in Bewegung – auch im Ausbau der Strom-, Gas- und Fernwärmenetze, um eine reibungslose Energielieferung für unsere Kunden zu gewährleisten. Damit Sie immer auf dem aktuellen Stand sind, was unsere Baumaßnahmen betrifft, finden Sie diese nachfolgend in den aufgeführten Beiträgen:
Aktuelle Baustelle - Holzstraße in Werdau

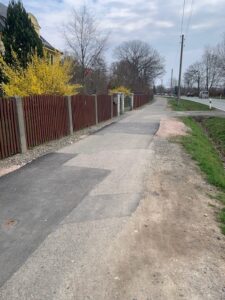

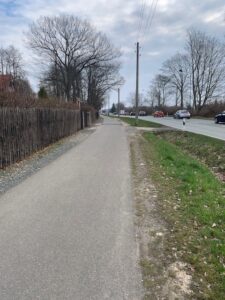

Straßenerneuerung Holzstraße in Werdau im Abschnitt von Zeppelinstraße bis Diesterwegstraße
Der 1. Teilbauabschnitt von Zeppelinstraße bis Stadtgutstraße wurde planmäßig im Dezember 2025 fertig gestellt und seitdem genutzt.
Ab dem 02.03.2026 werden die Tiefbauarbeiten im Kreuzungsbereich Holzstraße / Stadtgutstraße begonnen bzw. fortgeführt.
Zuerst erfolgt analog zum 1. Teilbauabschnitt wieder die Erneuerung der Ver- und Entsorgungsleitungen. Die abschließenden Straßenausbauarbeiten werden im Sommer begonnen und bis etwa in Höhe Holzstraße Hausnummer 25 ausgeführt.
Die Umleitung der Stadtgutstraße erfolgt stadtauswärts über die neu angelegte Umfahrung und stadteinwärts über die Straße An den Teichen.
Wir bitten um Ihr Verständnis für die Einschränkungen.
Für Rückfragen stehen wir Ihnen gern zur Verfügung, Tel. 03761 7002-0.
Aktuelle Baustelle - Innenstadtprojekt Werdau, August-Bebel-Str.
Information zum Innenstadtprojekt: August-Bebel-Straße in Werdau
Die Stadt Werdau realisiert gemeinsam mit allen Versorgungsträgern ( Wasser, Abwasser, Strom, Gas, Fernwärme, Telefon- und Datenleitungen ) die Neugestaltung der August-Bebel-Straße ab dem Kreisverkehr Annoncenuhr bis zum Markt in den Jahren 2024 /2025 sowie 2026 in 2 Bauabschnitten.
Erste Planungen für diese Maßnahme begannen bereits 2020 /2021, die Abstimmungen mit allen anderen Projektbeteiligten waren sehr umfangreich und wurden 2023 abgeschlossen. Am 04. März 2024 ist Baubeginn, der erste Abschnitt (bis Einmündung Ziegelstraße / Neugasse ) wird bis November 2024 fertig gestellt, danach ist die Straße wieder für den Verkehr frei.
Der zweite Bauabschnitt beginnt dann im Frühjahr 2025 und endet wieder im Herbst 2025 am Eingang zum Markt. Fortsetzung ist im Frühjahr 2026.
Quelle und weitere Informationen finden Sie hier.
Aktuell:
Ab dem 02.03.2026 bis voraussichtlich 01.06.2026 erfolgt erneut eine Vollsperrung der August-Bebel-Straße (Einmündung Neugasse bis Zwickauer Straße) in Werdau.
Baufelderweiterung auf Zwickauer Straße:
Zudem erfolgt eine Baufelderweiterung auf der Zwickauer Straße bis in Höhe der Zufahrt zum Fachmarktzentrum Schwalbe. Die Zufahrt zum Fachmarktzentrum bleibt dabei frei befahrbar.
Bus:
Die Ersatzhaltestellen Uhlandstraße und August-Bebel-Straße 61 werden ab dem 02.03.2026 wieder bedient. Die Haltestellen August-Bebel-Str./Einm. Ziegelstraße sowie Zwickauer Straße entfallen aufgrund der Vollsperrung.
Baufelderweiterung/ Vollsperrung August-Bebel-Straße (in Höhe Einmündung Neugasse bis Einmündung Ziegelstraße)
Bauzeitraum: 07.04.2025 bis 30.04.2025
- Grund der Sperrung: Restarbeiten (Anlegen Baumgruben, Straßenbeleuchtung etc.)
- Bauherr: Stadtverwaltung Werdau (Tel: 03761/594294)
Baufelderweiterung/ Vollsperrung Zwickauer Straße (zwischen Fußgängerüberweg und Einmündung August-Bebel-Straße)
Bauzeitraum: 07.04.2025 bis 16.05.2025
- Grund der Sperrung: Verlegung Elektroleitung
- Bauherr: Stadtwerke Werdau (Tel: 03761/70020)
Die Einmündung Neugasse ist nicht mehr befahrbar. Die Einmündung Ziegelstraße kann jedoch noch befahren werden.
Fortsetzung ab März 2025
Bauzeitraum: 03.03.2025 bis 01.06.2026
Grund der Sperrung: 2. Bauabschnitt: Straßen-, Kanal-, Trinkwasserleitungs-, Kabel-, Gas-, Fernwärmebau
Bauherr: Stadtverwaltung Werdau (03761/594294)
Bus:
Die Arbeitsstelle bedingt Einschränkungen des öffentlichen Personennahverkehrs in Bezug auf die Erreichbarkeit von Haltestellen. Haltestellenverlegungen sind erforderlich. Der Antragsteller hat die Busunternehmen rechtzeitig über den Beginn und das Bauende zu informieren.
Busumleitung: Die Busumleitung erfolgt ab dem Kreisverkehr an der Annoncenuhr über die Pestalozzistraße – Alexander-v.-Humboldt-Str. zur Uhlandstraße.
Haltestellenverlegungen: Die Haltestelle „A.-Bebel-Str./ Einm. Ziegelstr.“ wird zur Ersatzhaltestelle neben der A.-Bebel-Str. 61, die Haltestelle „Zwickauer Str.“ wird zur Ersatzhaltestelle an der Uhlandstr. verlegt.
Beginn März 2024
Wie Sie aus den Medien entnommen haben, wird die August-Bebel-Straße in diesem Bereich grundhaft ausgebaut. Es werden alle Versorgungsmedien neu- oder umverlegt.
Ab 31.07.2024 kommt es nun zur Umverlegung der Fernwärmetrasse in diesem Bereich. Dies führt zu Einschränkungen der Fernwärmeversorgung vom 31.7. bis 01.08.2024 für einen größeren Netzbereich. Es betrifft die Straßen August-Bebel-Straße, Brühl, Freiherr-vom-Stein-Straße, Neugasse, Pestalozzistraße, Hohe Straße, Alexander-von-Humboldt-Straße, Ziegelstraße, Poststraße und Grundstraße.
Hier steht die Warmwasserversorgung nur eingeschränkt zur Verfügung.
Für den Bauabschnitt August-Bebel-Straße 39 bis 51 sind Einzellösungen für die Warmwasserversorgung getroffen, da hier die Einschränkungen bis 23.08.2024 dauern.
Wir bitten um Ihr Verständnis für die Einschränkungen.
Für Rückfragen stehen wir Ihnen gern zur Verfügung. Ansprechpartner der Stadtwerke Werdau GmbH sind Herr Grünert (Tel. 0172 3526941) oder Herr Ziegler (Tel. 0172 3743342).
